neuüberbauung matterhorn
"zer bännu" zermatt

haus susanna, carlos und eduardo

everest bau ag

der erste spatenstich!

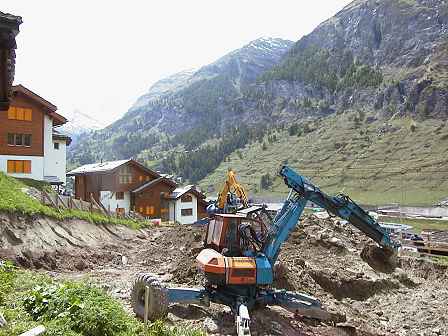

beginn der aushubarbeiten

19.mai 2003

baugrubenaushub

06.juni 2003

schon jetzt lässt sich, in etwa,
die dimension der überbauung
erahnen.

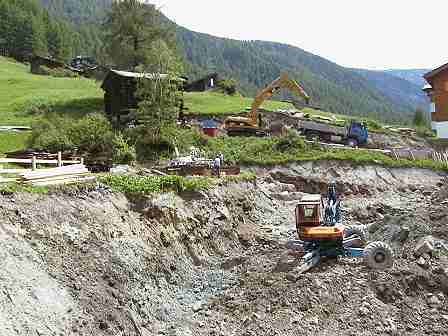

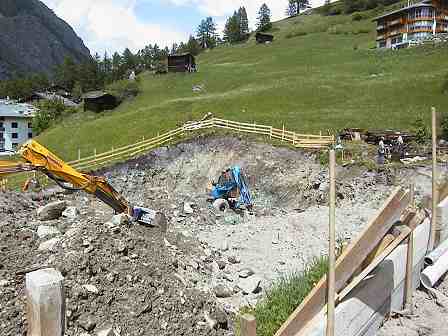

04.juni 2003

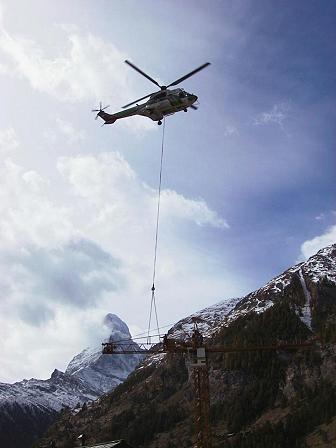

"super-puma in action"

die beiden baukräne
werden mit hilfe des
helikopters aufgestellt.

so ein imposantes fluggerät ist
selbst für zermatt nicht etwas
alltägliches.

oktober 2003

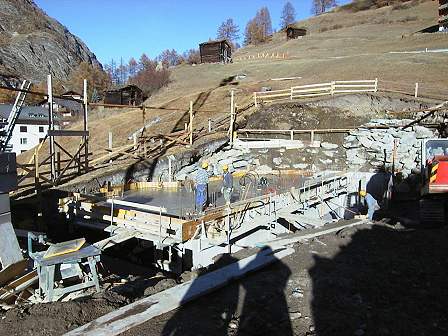

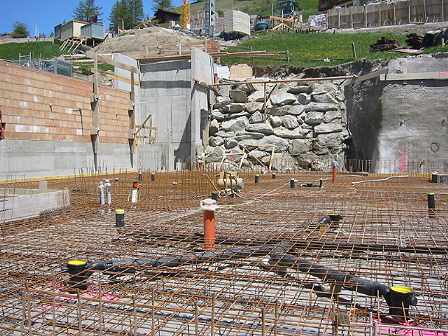

"bodenplatte"

alle frostriegel sind betoniert,
der magerbeton verteilt,
alles pronto für die bodenplatte.

04.november 2003

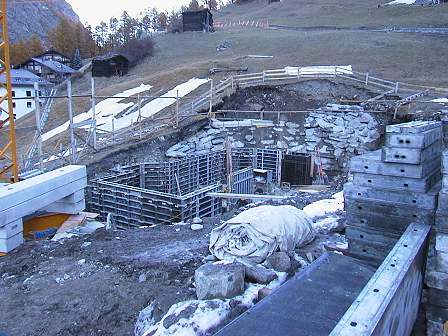

"schalung wände kg"

die elementschalung für die
wände im kellergeschoss
ist aufgestellt,
nächste etappe:
betonieren wände kg.

06.november 2003

"decke über kg"

betondecke über dem
kellergeschoss
ist betoniert.

19.november 2003

"schöner herbst"

dank diesem wunderbaren
herbst, ist es auf der baustelle
auch viel angenehmer.

20.november 2003

"erdgeschoss"

die betonwände im erdgeschoss
werden betoniert.

25.november 2003

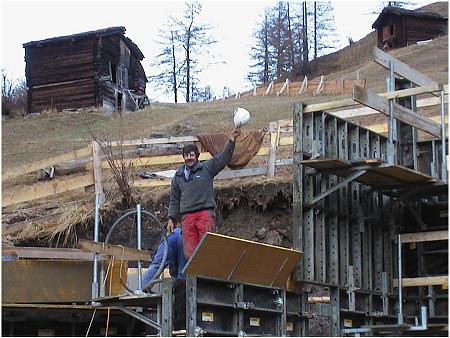

"hut ab"

polier ignaz ist selbst im
november noch in hochform.

25.november 2003

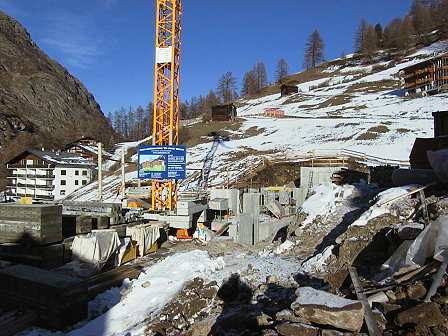

"arbeiten eingestellt"

die temperaturen fallen,
die baustelle bleibt den

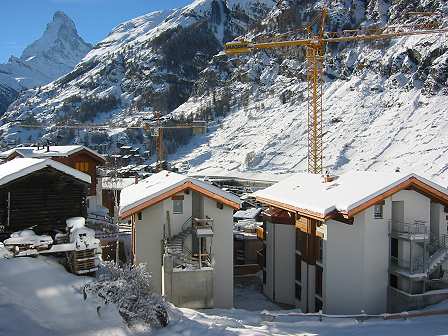

winter hindurch eingestellt.

12.dezember 2003

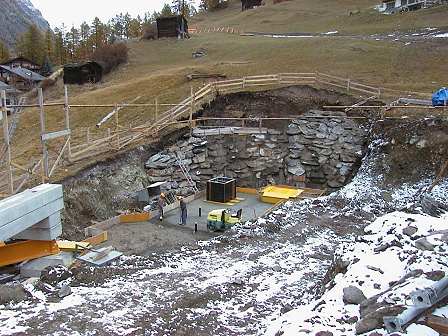

"bodenplatte"

für die beiden häuser
carlos und susanna,
ist die bodenplatte
zum betonieren soweit
vorbereitet.

25.mai 2004

"eduardo"

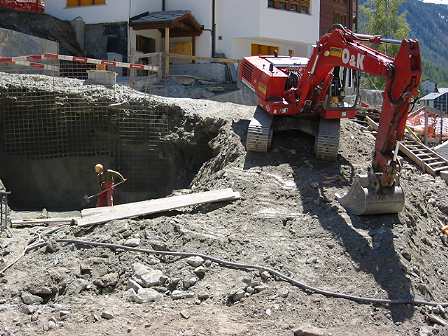

die baugrube für das
dritte gebäude wird
ausgehoben.
links im bild die ankerwand.

25.mai 2004

"carlos"

die konturen vom ersten
haus zeichnen sich deutlich
ab, der aufrichte entgegen.

29.juni 2004

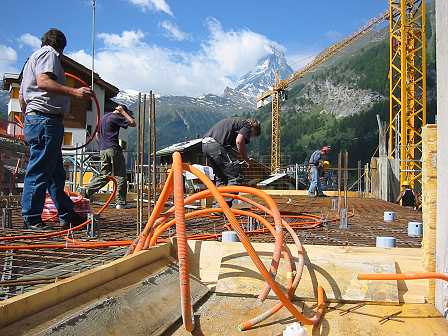

"koordiniert"

die installationen werden
in der decke eingelegt,
eine gute koordination zwischen
den ganzen unternehmern
ist hier ausschlaggebend.

29.juni 2004

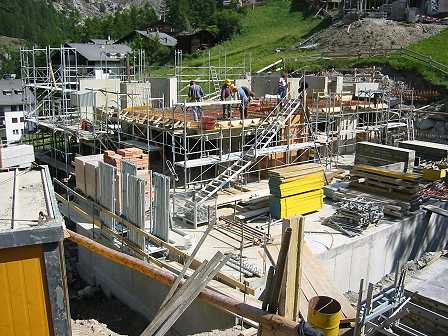

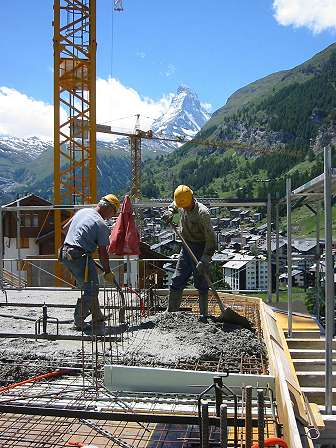

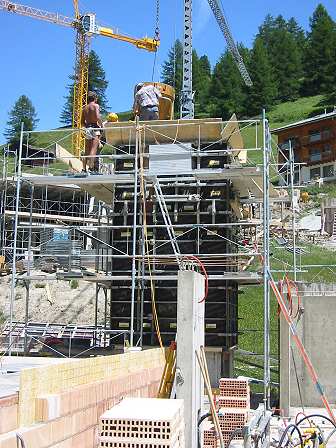

"betonieren"

die decke über dem 1.og
haus carlos wird
betoniert.

02.juli 2004

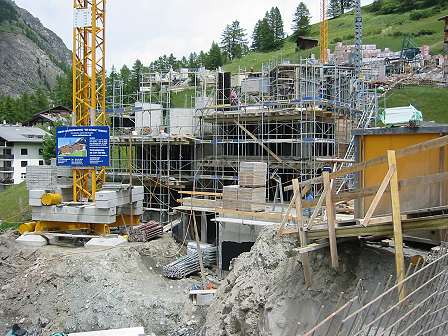

"wände im 2.og"

im 2.obergeschoss angelangt,
die wände werden hoch-
geführt.

13.juli 2004

"letzte decke"

die decke über dem 2.og
wird geschalt.

14.juli 2004

"schachtkopf"

der schachtabschluss für den
lift wird betoniert.

14.juli 2004

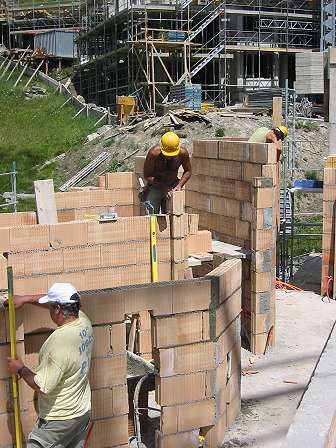

"wände dg"

die pfettenlager und
wände im dachgeschoss

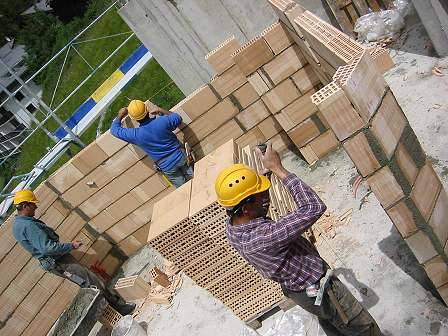

carlos werden gemauert.

22.juli 2004

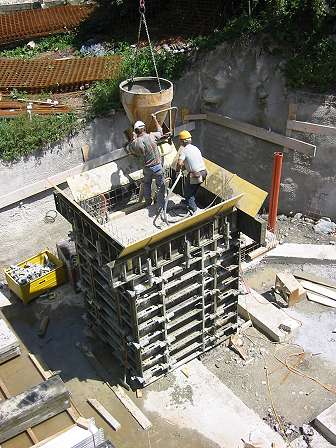

"lift susanna"

bereits haben die rohbau-
arbeiten am susanna
begonnen,
der liftschacht wird
betoniert.

22.juli 2004

weiter im baufortschritt:
